    1. 공법개요


      초연약지반 수평배수재 포설시 고압공기및 관을 이용하여 장비진입이 어려운 부분에 균등하고 손쉽게 포설 할 수 있고 포설두께를 자유롭게 조정하여 포설시 연약층의 융기및 파괴를 최소화 할 수 있는 공법.


    2. 공법특징


      1) 집중 하중 방지로 융기의 최소화
        ① 포설 두께 및 면적을 조정(1회 최소 10cm)하여 과압을 방지 연약층의 유동을 최소화 할 수 있음.
      2) 배사관을 이용 거리 및 면적 확보 용이
        ① 경량Ø=150mm 고압배사관(L=6~10m)을 이용 설치 철거가 용이하며 직송거리(최대150m) 조정 용이
        ② 배사관(고압직관) 배토 부에는 방향성이 용이한 고부 재질의 주름관을 이용 포설 면적 확보 용이
      3) 초 연약층의 모래 포설
        ① P.E, P.P MAT 포설후 인력 및 장비의 투입이 불가능한 부분에 대하여도
        ② 크레인(포설 거리별 규격 검토)을 이용한 포설이 가능함. 이때도 포설 두께 및 면적 조정 가능함.
      4) 장비의 설치 철거 용이
        ① 모래 공급 장치를 제외한 모든 부분의 분해가 가능 하며 경량으로 운반이 용이.
        ② 모래 공급 장치(기준량 10.5㎥)도 공사 여건에 따라 조정 가능.
        ③ 공급장치 몸체 하부에 이동 및 방향전환이 용이하도록 롤러 설치
      5) 준설토 투기후 6개월 경과된 경우 수평배수재(모래)포설이 가능하다.




    3. 시공방법 및 순서

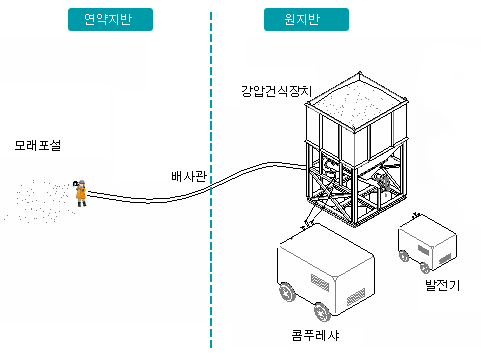

      1) 강압건식 모래포설 장치 설치

      2) 모래 이송 배사관 설치
      3) 공기 주입 및 배사 모터 작동

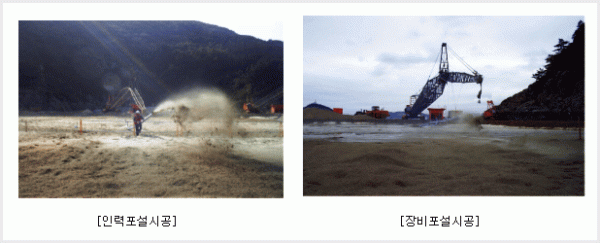

      4) 1차 포설(인력 진입 가능 두께 포설)
      5) 배사관 연장 또는 감장
      6) 2차 포설(습지도쟈 및 크람쉘 진입가능 두께 포설)
      7) 장비이동및 1) ~ 6) 작업 연속 시행
